เปิดสาขาใหม่ อุปกรณ์ไหนต้องสั่งก่อน

สาขาที่พร้อมหมดแล้วยกเว้นของที่ยังมาไม่ถึง เจอบ่อยกว่างบบานปลาย

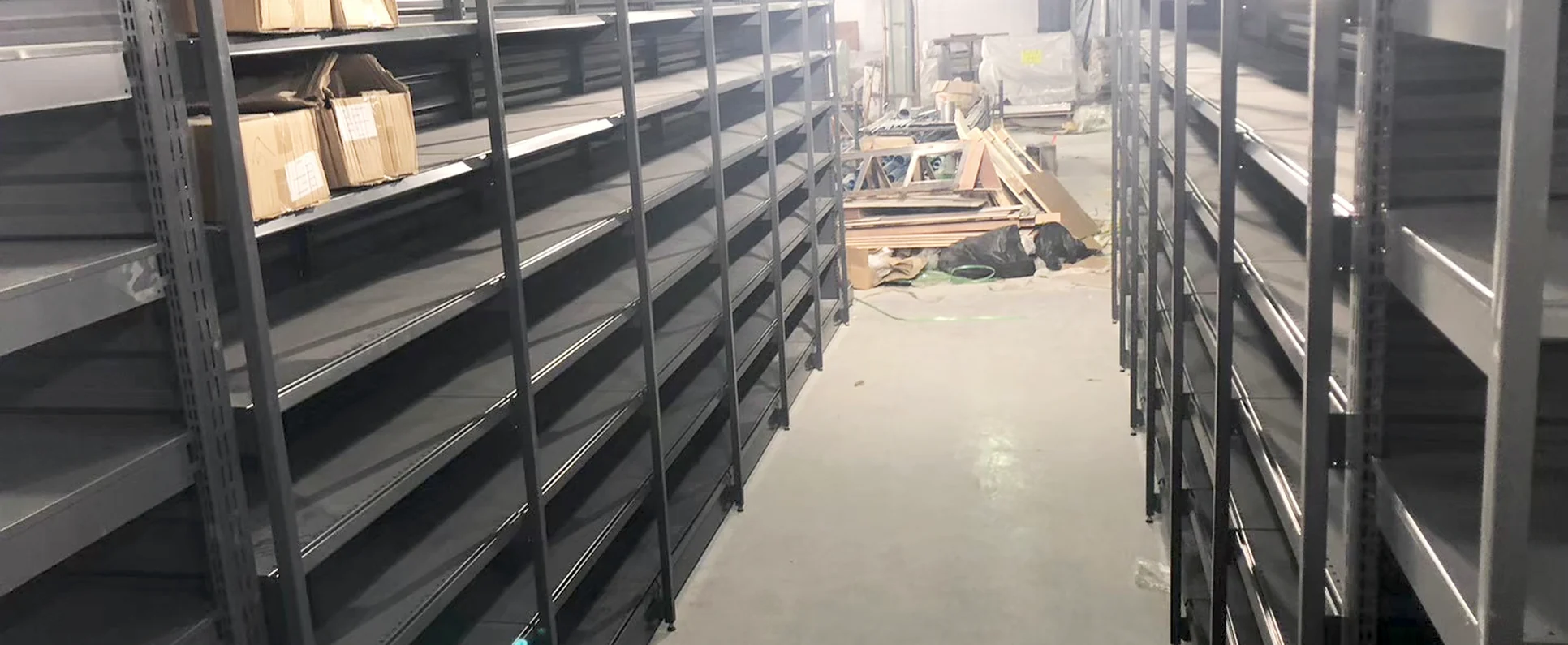

ทางเดินระหว่างชั้นวางเหล็กเปล่าในพื้นที่ร้านที่ยังไม่เปิด
ของที่ต้องสั่งก่อนชั้นวางและงานที่ผลิตตามแบบ กินเวลารอนานที่สุดในรายการอุปกรณ์

สรุปก่อนอ่าน

  • สาขาที่สร้างเสร็จแล้วแต่ยังเปิดไม่ได้ เกือบทุกครั้งติดที่ของมาช้า ไม่ใช่งานก่อสร้างช้า
  • ลำดับการสั่งไม่เหมือนลำดับการติดตั้ง ของที่ติดตั้งวันท้ายๆ อาจต้องสั่งก่อนใครเพื่อน
  • ก่อนสั่งอะไรเลย ต้องมีตัวเลขสามตัวในมือ คือความกว้างทางเดิน ความสูงฝ้า และความเรียบของพื้น
  • ขอระยะเวลาส่งมอบเป็นลายลักษณ์อักษรตั้งแต่ตอนเสนอราคา อย่ารอถึงตอนออกใบสั่งซื้อ

ปัญหาที่เจอบ่อยที่สุดตอนเปิดสาขาใหม่ไม่ใช่งบบานปลาย แต่เป็นสาขาที่พร้อมหมดแล้วยกเว้นของที่ยังมาไม่ถึง ค่าเช่าเดินแล้ว พนักงานจ้างแล้ว ชั้นวางยังอยู่ที่ท่าเรือ

สั่งตามลำดับติดตั้ง แล้วของมาไม่ทัน

นี่คือสาเหตุที่อธิบายความล่าช้าได้มากที่สุด ทีมงานมักวางแผนสั่งของตามลำดับที่ของจะถูกติดตั้ง พื้นก่อน แล้วชั้นวาง แล้วเคาน์เตอร์ แล้วค่อยรถเข็น

แต่เวลาผลิตกับเวลาขนส่งไม่ได้เรียงตามนั้นเลย รถเข็นที่ติดตั้งวันสุดท้ายอาจใช้เวลาสั่งนานกว่าชั้นวางที่ติดตั้งก่อนหน้าหลายสัปดาห์ สั่งตามลำดับติดตั้งเมื่อไร รถเข็นมาถึงหลังวันเปิดเมื่อนั้น

กฎที่ใช้ได้เสมอคือ เรียงลำดับสั่งตามระยะเวลาส่งมอบที่ยาวที่สุด ของที่ผลิตตามสั่งหรือต้องนำเข้าไปอยู่หัวแถว ของที่มีสต๊อกในประเทศไปอยู่ท้ายแถว

สามตัวเลขที่ต้องมีก่อนออกใบสั่งซื้อใบแรก

สามตัวนี้ต้องมาจากแบบจริงหรือหน้างานจริง ไม่ใช่แบบร่าง

ตัวเลขกำหนดอะไรถ้าได้มาช้า
ความกว้างทางเดินความจุรถเข็นที่เลือกได้ และจำนวนแถวชั้นวางสั่งรถเข็นผิดขนาด เปลี่ยนไม่ได้เพราะผลิตไปแล้ว
ความสูงฝ้าและตำแหน่งงานระบบความสูงชั้นวางที่ใช้ได้จริง และตำแหน่งไฟชั้นวางสูงไปจนชนท่อ ต้องตัดกันหน้างาน
ความเรียบของพื้นงานปรับระดับชั้นวางและตู้แช่ชั้นวางเอียง ประตูตู้แช่ปิดไม่สนิท รู้ตอนติดตั้งเสร็จแล้ว

ความเรียบของพื้นเป็นข้อที่ถูกข้ามบ่อยสุดและแก้ยากสุดหลังจากนั้น ถ้าพื้นเดิมมีความต่างระดับ ขอให้รู้ก่อนสั่ง อย่าไปรู้ตอนช่างยืนรออยู่หน้างาน

กรอบเวลาที่เอาไปวางแผนได้

ตัวเลขข้างล่างเป็นกรอบเวลาที่ใช้กันในงานเปิดสาขาค้าปลีก ใช้เป็นจุดตั้งต้นได้ แต่พอได้ตัวเลขจริงจากผู้ขายแต่ละรายเมื่อไร ให้เปลี่ยนทันที

ขั้นตอนกรอบเวลาทั่วไป
สำรวจหน้างานและสรุปโจทย์2–5 วัน
พัฒนาแบบและประสานงานระบบ1–3 สัปดาห์
ทำ BOQ สรุปงบ คัดผู้ขาย5–12 วัน
อนุมัติจากศูนย์การค้าหรือเจ้าของพื้นที่1–3 สัปดาห์ (ทำคู่ขนานกับงานออกแบบได้)
จัดซื้อและผลิตอุปกรณ์2–6 สัปดาห์
ติดตั้งหน้างาน3–8 สัปดาห์
ตรวจงานและส่งมอบ3–7 วัน
จัดเรียงสินค้าและเตรียมเปิด1–3 วัน

รวมแล้วสาขาแบรนด์มาตรฐานอยู่ราว 6–10 สัปดาห์ สาขาในศูนย์การค้า 8–14 สัปดาห์ สาขาขนาดใหญ่ 14–24 สัปดาห์

2–6 สัปดาห์ ช่วงจัดซื้อและผลิตซ้อนทับกับงานติดตั้งได้ แต่เฉพาะกรณีที่สั่งไว้ก่อนแล้ว ถ้าเพิ่งเริ่มสั่งตอนงานติดตั้งเริ่ม ช่วงนี้จะไปต่อท้ายแทนที่จะซ้อน แล้ววันเปิดก็เลื่อนออกไปเท่านั้นเลย

ของที่ต้องรีบสั่ง กับของที่รอได้

ลองแบ่งรายการอุปกรณ์เป็นสามกลุ่มตามความยืดหยุ่นของเวลา

กลุ่มที่ต้องสั่งก่อน คือของที่ผลิตตามแบบเฉพาะหรือต้องนำเข้า เคาน์เตอร์แคชเชียร์ที่สั่งผลิตตามแบบ ชั้นวางที่กำหนดขนาดเอง ตู้แช่ ป้ายและงานโลหะตกแต่ง อุปกรณ์นำเข้า กลุ่มนี้ตัดสินใจช้าหนึ่งสัปดาห์ วันเปิดก็เลื่อนหนึ่งสัปดาห์

กลุ่มที่สั่งกลางทางได้ คือชั้นวางรุ่นมาตรฐาน รถเข็น ตะกร้า รถเข็นกรงเหล็ก กลุ่มนี้มักมีสต๊อกหรือรอบผลิตที่เดาได้ แต่ยังต้องยืนยันจำนวนให้เร็วพอ เพราะจำนวนเยอะๆ อาจต้องรอรอบผลิต

กลุ่มที่รอได้จริง คืออุปกรณ์เสริม ป้ายราคา ตะขอแขวน อุปกรณ์ทำความสะอาด หาได้เร็วและเปลี่ยนใจได้โดยไม่กระทบกำหนดเปิด

ที่เห็นบ่อยคือทีมงานใช้เวลาตัดสินใจกับกลุ่มที่สามนานพอๆ กับกลุ่มที่หนึ่ง ทั้งที่ผลต่อวันเปิดคนละเรื่องกันเลย

สาเหตุความล่าช้าที่เจอซ้ำๆ

  • แบบเปลี่ยนระหว่างทาง เปลี่ยนหลังเริ่มผลิตแล้วคือเริ่มนับเวลาผลิตใหม่ ไม่ใช่แก้นิดหน่อย
  • ตัดสินใจเรื่องวัสดุกับสีช้า ผู้ขายรอข้อมูลตรงนี้ก่อนถึงจะเริ่มผลิตได้
  • การอนุมัติจากเจ้าของพื้นที่ เอกสารไม่ครบหรือแบบไม่ตรงข้อกำหนด เริ่มเรื่องนี้คู่ขนานตั้งแต่ต้นจะปลอดภัยกว่า
  • ประสานงานระหว่างผู้รับเหมาหลายราย งานระบบ งานตกแต่ง งานป้าย งานไอที ต้องเห็นตารางของกันและกัน
  • สภาพหน้างานที่ไม่คาดคิด ท่อหรือสายที่ไม่มีในแบบ พื้นไม่เรียบ ไฟไม่พอ ข้อนี้ลดได้ด้วยการลงไปสำรวจจริงก่อนสรุปแบบ

ขออะไรจากผู้ขายตั้งแต่ตอนเสนอราคา

ไม่ใช่ตอนออกใบสั่งซื้อ เพราะตอนเสนอราคาคือตอนที่ยังเปลี่ยนผู้ขายได้

ขอหกข้อนี้พร้อมใบเสนอราคา

  1. ระยะเวลาส่งมอบเป็นลายลักษณ์อักษร และนับจากวันไหน วันออกใบสั่งซื้อ หรือวันยืนยันแบบ
  2. แยกเวลาผลิตออกจากเวลาขนส่ง ของนำเข้ามีสองช่วงเวลา และช่วงที่สองไม่มีใครคุมได้
  3. เงื่อนไขการเปลี่ยนแบบ แก้หลังยืนยันแบบแล้วต้องเริ่มนับเวลาใหม่ไหม
  4. แผนส่งมอบเป็นงวด ส่งทีเดียวหรือทยอยส่ง ถ้าทยอยได้ งานติดตั้งเริ่มได้เร็วขึ้น
  5. อะไหล่ในประเทศ ข้อนี้สำคัญหลังเปิดมากกว่าก่อนเปิด แต่ต้องถามตอนนี้
  6. ใครวัดหน้างาน ถ้าผู้ขายไม่มาวัดเอง แล้วถ้าคลาดเคลื่อนใครรับผิดชอบ

สองข้อแรกคัดผู้ขายได้เร็วที่สุด ใครตอบเรื่องระยะเวลาส่งมอบเป็นตัวเลขได้ทันทีโดยไม่ต้องกลับไปถามโรงงาน คนนั้นคุมสายการผลิตของตัวเองอยู่จริง
